In opdracht van de gemeente Alphen aan den Rijn zijn wij vorig jaar gestart met de werkzaamheden ten behoeve het project ‘Reconstructie Burggooi – Quadriviumlaan’ in Alphen aan den Rijn. Inmiddels zijn de werkzaamheden in fase 1, Piet Mondriaanlaan, en fase 2, het eerste deel van de Copernicuslaan en de Charlotte van Pallandtlaan, afgerond.

Door verschillende oorzaken is de planning flink uitgelopen. Naar aanleiding van deze uitloop hebben wij in overleg met de gemeente en de andere betrokken partijen een aantal optimalisaties doorgevoerd in de planning en de fasering. De optimalisatie houdt in dat Wallaard en Van Gelder op verschillende plekken in de wijk gelijktijdig werkzaamheden gaan uitvoeren. Hierdoor is de winst voor het totale project dat wij een half jaar inlopen op de uitgelopen planning.

De nieuwe planning en fasering zijn tekstueel beschreven onder Geoptimaliseerde planning en fasering. De grootste wijziging hierin is dat wij in januari 2026 al gaan starten met de werkzaamheden in fase 6 en 7, het korte deel van de Quadriviumlaan en gelijktijdig fase 3 afronden en aansluitend starten met de werkzaamheden in fase 4 en 5, de Charlotte van Pallandtlaan en Copernicuslaan, uit gaan voeren. Een andere wijziging is de werkvakindeling van fase 4 en 5. De nieuwe fase 4 is nu de Charlotte van Pallandtlaan 2 t/m 12, 1 en 33 t/m 53 geworden. De nieuwe fase 5 is de Charlotte van Pallandtlaan 1 t/m 33 en de Coperniculaan 4 t/m 10 geworden.

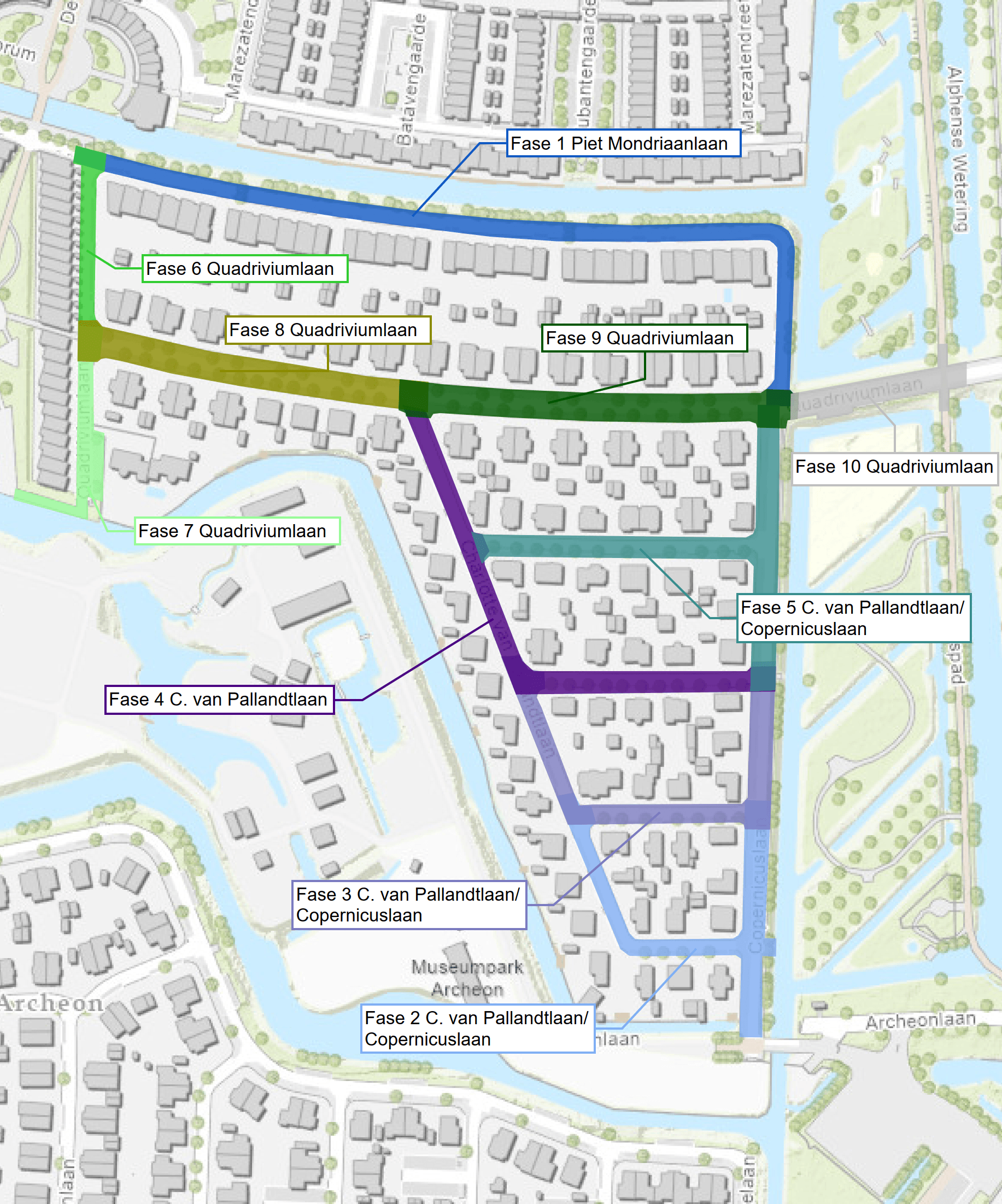

Geoptimaliseerde planning en fasering
Fase 1, Piet Mondriaanlaan, gereed;
Fase 2, Charlotte van Pallandtlaan (20 t/m 32, 61A, 67 t/m 71) en de Copernicuslaan (20 t/m 22), gereed;
Fase 3, Charlotte van Pallandtlaan (12 t/m 18, 45, 53, 57 t/m 67) en de Copernicuslaan (14 t/m 16), is gestart op 15 oktober ’25 en heeft een doorlooptijd van + 5 maanden;
Fase 4, Charlotte van Pallandtlaan (2 t/m 12, 1, 33 t/m 53), start half maart ’26 en heeft een doorlooptijd van + 5 maanden;
Fase 5, Charlotte van Pallandtlaan (1 t/m 33), Copernicuslaan (4 t/m 10) en de Quadriviumlaan 1, start eind mei ’26 en heeft een doorlooptijd van + 6 maanden (incl. 1 maand bouwvak);
Fase 6, Quadriviumlaan 64 t/m 90, start op 5 januari ’26 en heeft doorlooptijd van + 4 maanden;
Fase 7, Quadriviumlaan 92 t/m 112 en 47 en 49, start op 5 januari ’26 en heeft doorlooptijd van + 4,5 maanden;
Fase 8 en 9, Quadriviumlaan 1 t/m 45 en 2 t/m 58, start eind augustus ’26 en heeft een doorlooptijd van + 7 maanden;
Fase 10, Quadriviumlaan deel bij de ondergrondse vuilcontainers, start begin maart ’27 en heeft een doorlooptijd van + 2 maanden;
De bovengenoemde startdata zijn de data waarop Wallaard de straat opbreekt en waar Van Gelder vervolgens de eerste periode bezig is met het vervangen van de kabels en leidingen. Aansluitend gaat Wallaard verder met het vervangen van de riolering zoals ook onder het kopje Algemene werkwijze is beschreven.

Bouwvak kerstvakantie
In de periode van 20 december ’25 t/m 4 januari ‘26 worden er geen werkzaamheden uitgevoerd in verband met de kerstvakantie.

Bereikbaarheid tijdens de kerstvakantie
Tijdens de kerstvakantie zijn alle percelen met de auto bereikbaar. In fase 3, deel van de Charlotte van Pallandtlaan en de Copernicuslaan, zijn de percelen bereikbaar via de rijplaten die er nu ook liggen.

Algemene werkwijze
De algemene werkwijze blijft ongewijzigd. Per fase breken wij eerst de bestrating op en leggen vervolgens direct een rijplatenbaan aan zodat uw perceel zoveel mogelijk bereikbaar blijft. Aansluitend gaat Van Gelder de kabels en leidingen vervangen. Wanneer zij klaar zijn gaat Wallaard het riool vervangen en uiteindelijk de bestrating weer terug aanbrengen. Hierbij zorgen wij altijd voor voldoende bereikbaarheid voor de nood- en hulpdiensten.

Hagen

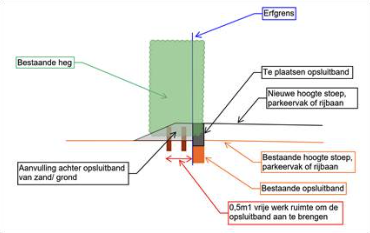

Bewoners met een haag als erfafscheiding hebben een brief van de gemeente ontvangen met daarin een uitnodiging voor een bewonersavond op 3 december 2025. Op de bewonersavond wordt uitleg gegeven over het verwijderen van de hagen. Mocht u hierbij niet aanwezig hebben kunnen zijn onderstaand nogmaals informatie over de werkruimte die wij nodig hebben om de opsluitband tegen uw perceelgrens aan te kunnen brengen. Op de onderstaande afbeelding is de oude en de nieuwe situatie weergegeven. De minimale werkruimte van 0,5m1 op uw perceel is noodzakelijk voor het aanbrengen van de opsluitband en het verdichten van de aanvulling achter de opsluitband. De breedte van de aanvulling achter de opsluitband is afhankelijk van de ophoging ter plaatse van uw perceel. De werkruimte is minimaal 0,5m1 maar zal ter plaatse van de grote ophogingen (van meer dan 20cm) groter zijn.

In verband met het broedseizoen moeten de hagen in fase 3 t/m 7 (met uitzondering van fase 5) voor 15 maart 2026 verwijderd zijn.

Bijzondere omstandigheden
Bij een bijzondere gebeurtenis zoals een verhuizing of een uitvaart doen wij ons best om de straat alsnog tijdelijk toegankelijk te maken. Neem hiervoor contact op met Victor Erdman. Onder het kopje UITVOERINGSTEAM in deze app vindt u zijn contactgegevens.

Mogelijke hinder
De werkzaamheden kunnen voor mogelijke hinder zorgen voor u en uw omgeving. Wij proberen dit tot een minimum te beperken en vragen hiervoor uw begrip en medewerking.




Laatste update 16/03/2026
