Afgelopen jaar zijn wij gestart met de werkzaamheden ten behoeve het project ‘Reconstructie Burggooi – Quadriviumlaan’ in Alphen aan den Rijn.
Door onvoorziene omstandigheden bij de werkzaamheden aan de kabels en leidingen is er direct na de start in de Piet Mondriaanlaan al een vertraging opgetreden waardoor de planning in z’n geheel naar achter is geschoven. De werkzaamheden aan de kabels en leidingen in de Piet Mondriaanlaan zijn inmiddels afgerond waardoor wij op korte termijn kunnen starten met het vervangen van de riolering en het aanbrengen van de bestrating in de Piet Mondriaanlaan.
Deze werkzaamheden starten op 17 februari '25.
Om de te zorgen dat we na de werkzaamheden in de Piet Mondriaanlaan door kunnen blijven werken gaan de nutspartijen op 17 februari '25 starten met de werkzaamheden in fase 2, Charlotte van Pallandtlaan (20 t/m 32, 61A, 67 t/m 71) en de Copernicuslaan (20 t/m 22). Vooruitlopend op deze werkzaamheden zal Wallaard hier vanaf 10 februari '25 de straat op gaan breken.
Als gevolg van de uitloop in de Piet Mondriaanlaan is de overall planning ook gewijzigd. Onderstaand vindt u de laatste versie van de planning van de verschillende fases.

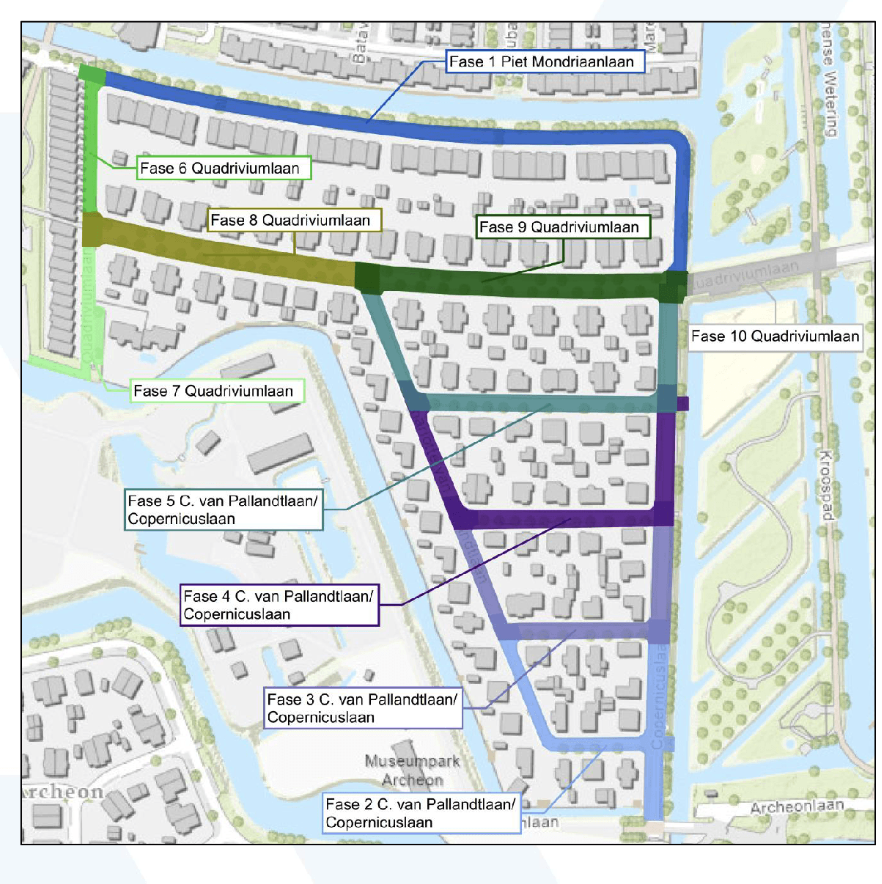

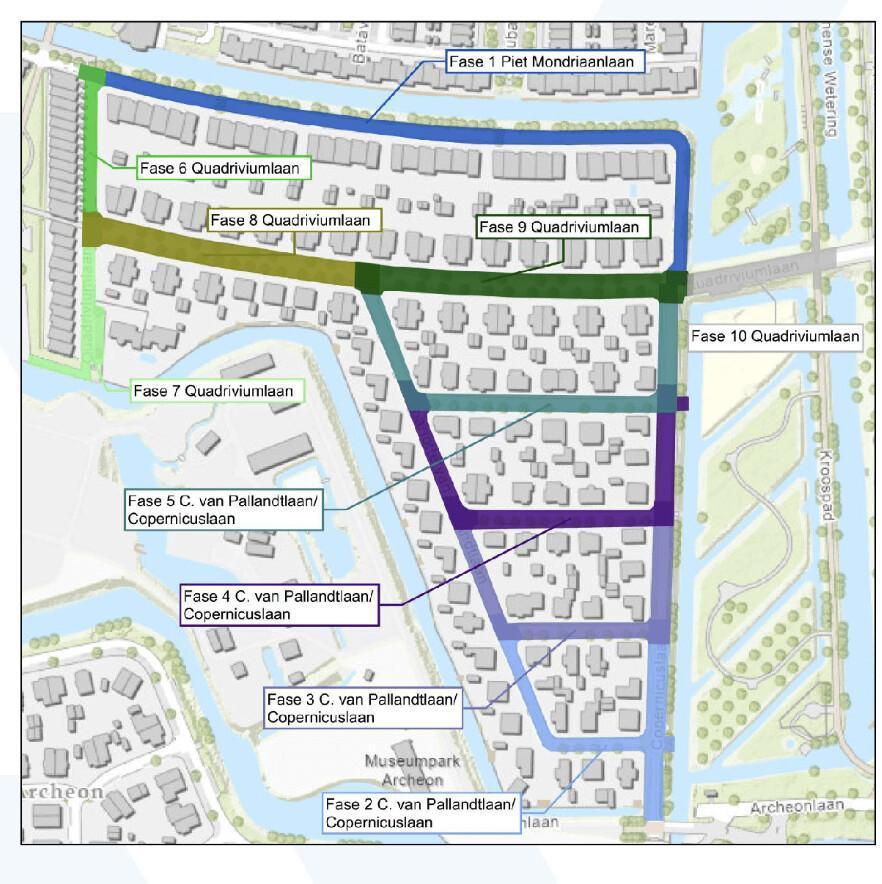

Planning en fasering
De planning en fasering voor de werkzaamheden is als volgt:
Fase 1, Piet Mondriaanlaan, start op 17 februari ‘25 en heeft een doorlooptijd van + 14 weken;
Fase 2, Charlotte van Pallandtlaan (20 t/m 32, 61A, 67 t/m 71) en de Copernicuslaan (20 t/m 22), start 10 februari ‘25 en heeft een doorlooptijd van + 4 maanden;
Fase 3, Charlotte van Pallandtlaan (12 t/m 18, 45, 53, 57 t/m 67) en de Copernicuslaan (14 t/m 16), eind mei ‘25 en heeft een doorlooptijd van + 5 maanden;
Fase 4, Charlotte van Pallandtlaan (6 t/m 12, 23, 33 t/m 53) en de Copernicuslaan (8 t/m 10), start oktober ‘25 en heeft een doorlooptijd van + 5 maanden;
Fase 5, Charlotte van Pallandtlaan (2 t/m 4, 1 t/m 17, 23 t/m 33), Copernicuslaan (4) en de Quadriviumlaan 1, start februari ‘26 en heeft een doorlooptijd van + 6 maanden;
Fase 6, Quadriviumlaan 64 t/m 90, start april ‘26 en heeft een doorlooptijd van + 5 maanden;
Fase 7, Quadriviumlaan 92 t/m 112 en 47 en 49, start mei ‘26 en heeft een doorlooptijd van + 4 maanden;
Fase 8 en 9, Quadriviumlaan 1 t/m 45 en 2 t/m 58, start september ‘26 en heeft een doorlooptijd van + 8 maanden;
Fase 10, Quadriviumlaan deel bij de ondergrondse vuilcontainers, start maart ’27 en heeft een doorlooptijd van + 2 maanden;
