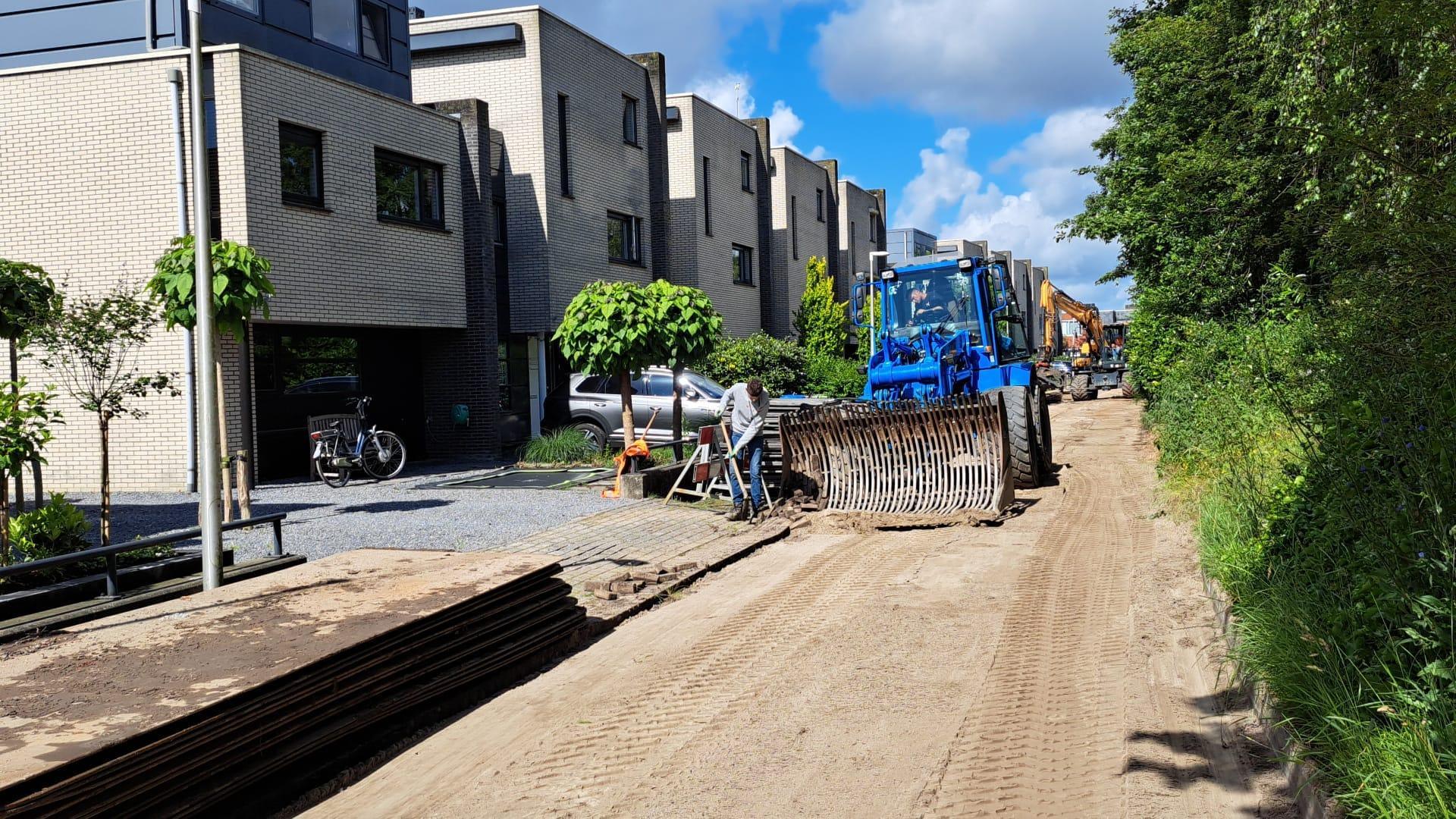

Na een valse start van de werkzaamheden in de Piet Mondriaanlaan loopt het nu voorspoedig met het ophogen van de kabels en leidingen. De verwachting is dat Van Gelder (aannemer kabels & leidingen) half februari 2025 gereed is met deze werkzaamheden. Aansluitend kunnen wij aan de gang met het vervangen van de riolering en het aanbrengen van de bestrating.
De uitloop van de werkzaamheden in de Piet Mondriaanlaan heeft ook gevolgen voor de rest van de planning. Door de latere start kunt u er vanuit gaan dat de resterende werkzaamheden 12 tot 20 weken naar achteren verplaatsen. De planning wordt de komende weken geüpdatet waarna er een nieuwe versie gedeeld zal worden met de buurt.
Laatste update 16/03/2026
